徠卡TS60全站儀-BIM解決方案助力國家重點地震實驗室建設
項目背景:
國家地震重點實驗室基礎設施建設,實驗中心結構主體包括大型振動臺和水下振動臺兩部分,其中地下3層,地上局部2層,為鋼結構,最大高度35.85m,最大單體跨度78m,基坑最大深度18m。其中實驗中心需現場拼接安裝大型、高精度預埋件,工程量大、流程復雜,各埋件群組精度控制嚴格,施工難度高。
中建某局承建該大型地震工程模擬研究設施,創新性采用BIM手段進行覆蓋全周期項目控制,采用預埋件拼裝工藝:工廠預制,現場安裝。主要預埋件為實驗中心大型振動臺基礎預埋件和臺面預埋件;水下振動臺的作動器預留預埋件、造波機埋件組等。
項目難點:
預埋件種類多,施工精度要求高:安裝和拼接(造波機、振動臺、地面錨孔預等)總體誤差三維精度控制在3mm之內。
預埋件都是定制,現場安裝,需要將模型在實地精確安裝,一次施工不可逆。
BIM流程施工,將內外業數據融合,依照設計模型進行施工,覆蓋項目全周期。
徠卡解決方案:
徠卡TS60可以準確、及時地將設計數據從內業傳輸到外業現場,減少返工、材料浪費和工期延誤,打通了BIM與施工的隔閡,能夠貫穿于整個建筑測量項目,具體如下:
使用Revit軟件完成BIM模型數據和坐標設計。
內業數據準備,使用Revit進行BIM模型數據提取。

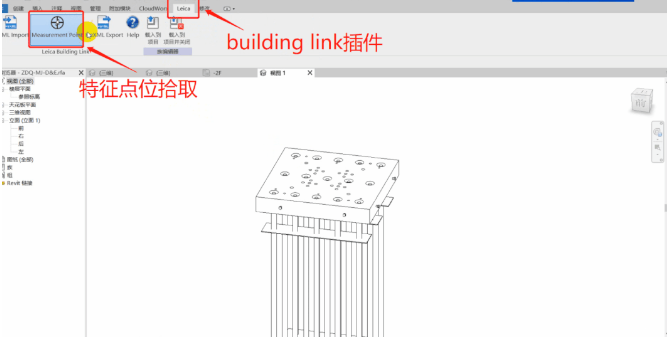

A.使用徠卡Building Link插件對模型進行設計坐標提取:

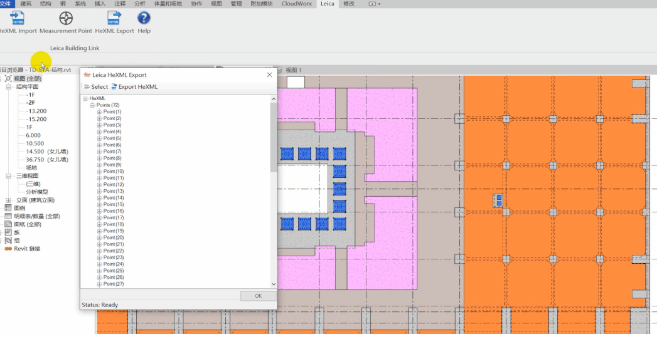

B.批量提取設計數據并輸出為XML格式,使用Revit軟件輸出BIM模型數據DXF 格式:

C.將BIM模型數據的DXF格式、設計數據的XML格式導入徠卡TS60全站儀。

3. 外業通過超高精度測量機器人徠卡TS60的機載睿測軟件Captivate來加載BIM模型和設計坐標,從而實現BIM模型的可視化測量和放樣,并提供現場檢核條件。
項目現場實施:
現場進行后方交會設站,直接進行測量、放樣,選中某個設計點數據,使用TS60轉向點功能+激光指示即可指向待放樣點位,點擊測距按鈕可實時顯示模型點位與實際位置差值:


總結:
1.第五代測量機器人徠卡TS60全站儀,手動照準和ATR自動照準角度測量精度均達到0.5″,可滿足工程測量領域中各種精密工程的精度要求;
2.徠卡TS60全站儀搭載徠卡睿測軟件Captivate,支持DXF、IFC等模型數據導入,可將內業設計數據XML無縫搬到施工現場,步步可檢核;
3.通過徠卡Building Link插件,可幫助用戶快速、批量、無冗余的提取設計數據,該軟件操作簡單、使用方便。
更多相關
科力達三維激光測量系統應用實例
科力達三維激光移動測量系統,可用無人機或汽車搭載,通過移動測量系統操控軟件實現點云/影像數據采集,連同實時獲取的姿態和GNSS信息,經過三維激光點云地形地籍成圖軟件處理,實現災害應急、農業、測繪、...
測繪儀器故障維修流程
測繪儀器故障維修流程:用戶送修--檢查儀器是否在保修期內--填寫用戶記錄--貼標簽--故障判斷--保修期內測繪儀器直接維修--過保測繪儀器通知用戶收費價格--用戶同意--維修--檢查(室內外)--合格...
道路測量新手入門,道路平曲線概念講解
道路平曲線是什么意思呢?其實可以理解不同坡度的道路之間,用于過渡的曲線,防止坡度突然變化影響車輛的平穩,坡度變化過大且沒有平曲線的話車輛容易騰空或者掛碰車輛底盤,造成危險。所以在道路測量中就離不開...
火箭軍+RTK:炮火精準打擊,測繪功不可沒!
在今年元宵節,中國戰略導彈部隊火箭軍官方微博賬號@中國火箭軍、@東風快遞在元宵節這天終于各自發布了它們的第一條微博,正式開業了! 而“嚴肅”的中國火箭軍也“皮“了一把,東風快遞開始營業第一條...
RTK外業測量的主要誤差來源和消減方法
RTK外業測量是通過地面接收設備接收衛星傳送的信息來確定地面點的三維坐標,測量結果的誤差主要來源于GPS衛星,衛星信號的傳播和地面接收設備,按誤差性質可分為系統誤差和偶然誤差。而系統誤差無論從誤差...
L3磁阻尼光學水準儀
專業的光學系統測量員更清晰明亮的視界 工程測量28倍舒適放大倍率,配合550nm波長、超過30層光學鍍膜鏡頭,使望遠鏡成像清晰銳利;在100m出直徑2.5m的測量視野中,可清晰觀測到水準尺的毫米刻劃...
賽維板報丨GNSS 定位的基本原理
GNSS定位原理GNSS衛星定位,實際上就是將分布在天空的高軌衛星當做已知點,根據GNSS系統的組成原理可知,每顆GNSS衛星瞬間位置都可以計算出來,并且通過衛星信號發送到地面GNSS接...
中海達RTK如何一鍵設置基站
中海達RTK設備在設置基站時,可以采用一鍵設置的方式簡化操作流程。具體操作步驟可能根據設備型號的不同略有差異,但以下是一些通用的步驟和指導,適用于中海達RTK的一些型號,如V30、V60和V90等。1...











環球測繪微信
